Kaynaklar / Rehberler

Önleyici bakım nedir? 2026 kapsamlı rehber

Önleyici bakım, bir ekipmanda arıza olmadan önce yapılan planlı iştir. Takvime, kullanıma (saat, kilometre, çevrim) veya ölçülen duruma göre tetiklenir; böylece arızalar onarımı hâlâ ucuzken bulunur ya da önlenir. Çoğu rehberin atladığı kısım şudur: sabit bir plan yalnızca yaşla gelen arızaları önler ve araştırmalar arızaların çoğunun böyle olmadığını söyler. Bu yüzden iyi bir program her görevi, her parçanın gerçekte nasıl arızalandığına göre seçer. Bu rehber tam olarak bunu anlatır.

Rehberler 20 dk okuma

Öne çıkanlar

  • Üç büyük çalışmada bileşenlerin yalnızca %8 ile %23'ü yaşa bağlı arıza gösterdi. Parçaları sabit bir planla değiştirmek yalnızca bu azınlığa yarar.
  • Bakımın kendisi arızaya yol açar. NASA rehberi, planlı revizyonun parçaları erken dönem arızasına geri döndürerek arıza oranını artırabileceği uyarısını yapar.
  • Denetim aralıklarını arızanın ne sıklıkta olduğuna göre değil, verdiği uyarı süresine, yani P-F aralığına göre belirleyin. Yaygın kural, P-F aralığının yarısıdır.
  • Para gerçektir: NIST, en reaktif üreticilerin en az reaktif olanlara göre 3,3 kat daha fazla duruş ve 16 kat daha fazla hatalı ürün yaşadığını buldu.

Önleyici bakım ve onu tetiklemenin dört yolu

Her bakım stratejisi tek bir soruyu yanıtlar: bu ekipmana ne zaman dokunacağız? Reaktif bakımın yanıtı "bozulduğunda"dır. Önleyici bakımın yanıtı "bozulmadan önce"dir; ilginç olan kısım "önce"nin ne anlama geldiğine nasıl karar verdiğinizdir. Dört tetikleyici vardır ve olgun bir program hepsini kullanır.

Tetikleyiciİş şu durumda gelirEn uygun olduğu yerDikkat edilecek nokta
TakvimBir tarih gelir: her hafta, çeyrek, yılÇalışsın çalışmasın yaşlanan şeyler ve mevzuata tabi her şey: yangın sistemleri, asansörler, basınçlı kaplarBoşta bekleyeni fazla, yoğun çalışanı az bakmak
KullanımBir sayaç bir noktaya ulaşır: 250 s, 10.000 km, 50.000 çevrimMotorlar, kompresörler, dişli kutuları, araçlar, preslerYalnızca arkasındaki sayaç okumaları kadar iyidir
DurumBir ölçüm sınırı aşar: titreşim, sıcaklık, yağdaki partikül, aşınmaRastgele yaşlarda arızalanan ama önce uyarı veren parçalarUyarı süresinden uzun bir denetim aralığı
KestirimciSürekli verideki bir eğilim arızayı öngörürSensör takılı, kritik ve pahalı ekipmanSensörlerin ve veriyi okuyacak kişinin maliyeti

Kesin bir dille, durum bazlı ve kestirimci bakım ayrı stratejilerdir ve bazı ders kitapları bunları önleyici bakımdan ayrı tutar. Uygulamada her bakım ekibi dördünü de aynı plandan yürütür; bu yüzden bu rehber onları tek bir aile olarak ele alır. Listeye bir seçenek daha eklenmelidir: bilinçli olarak seçilmiş arızaya kadar çalıştırma; arızası ucuz, güvenli ve hızla giderilen ekipmanlar için. Bir koridordaki ampulün önleyici bakıma ihtiyacı yoktur. Bunu yazılı olarak kararlaştırmak iyi bir programın parçasıdır, bir eksiği değil.

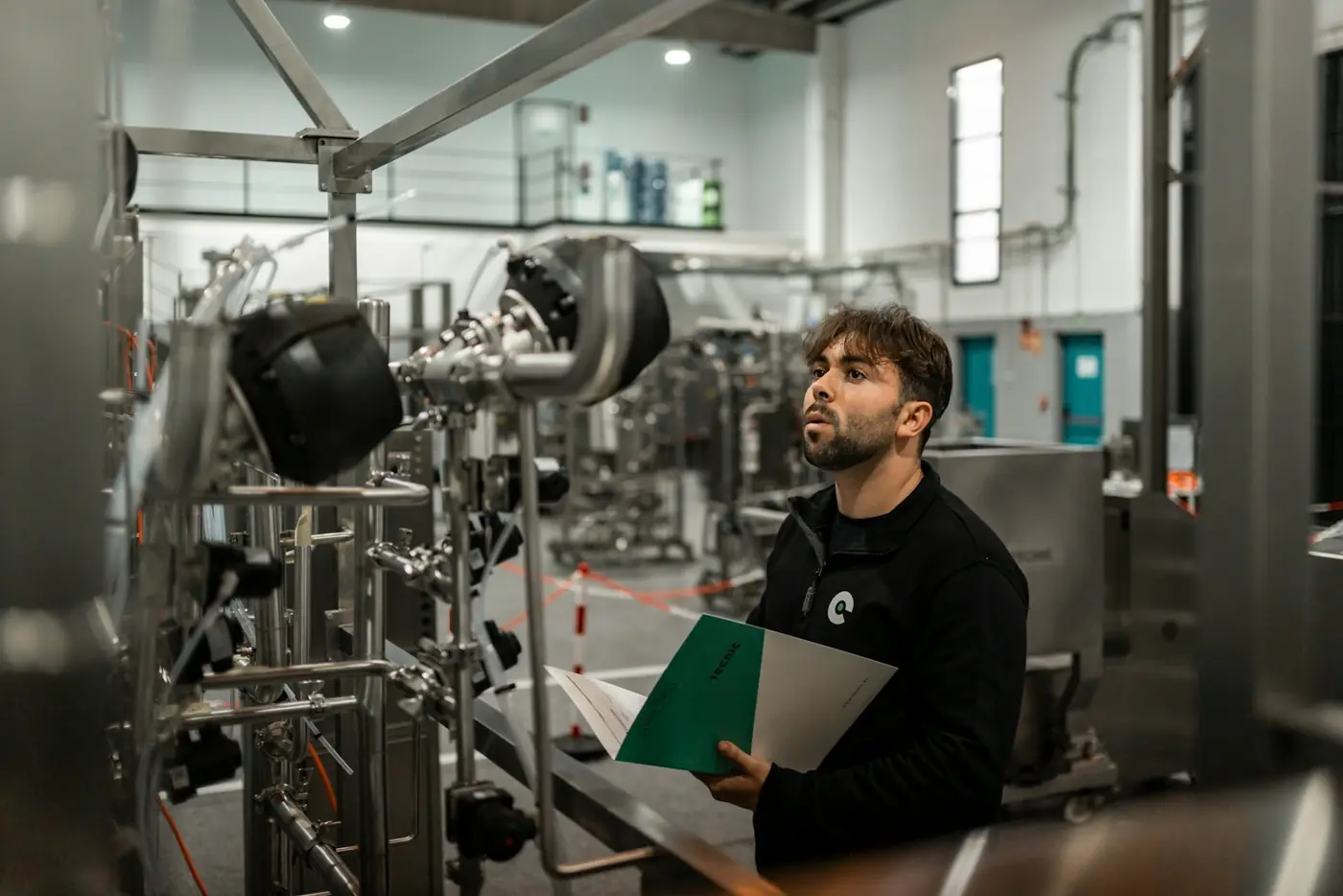

Bir tesiste kontrol listesiyle paslanmaz çelik proses ekipmanını denetleyen bakım mühendisi
İyi bir önleyici bakım programının büyük kısmı değiştirmek değil, bakmaktır: bir kusuru erken bulan denetim, önlediği arızanın küçük bir bölümüne mal olur. Photo: TECNIC Bioprocess Solutions on Unsplash

Çoğu önleyici bakım programının hiç duymadığı çalışma

1960'lar ve 70'lerde United Airlines, parçaları sabit yaşlarda revizyondan geçirmenin onları gerçekten daha güvenilir yapıp yapmadığını anlamak için uçak bileşenlerinin arıza verilerini inceledi. Stanley Nowlan ve Howard Heap'in 1978'de Reliability-Centered Maintenance (Güvenilirlik Merkezli Bakım) adıyla yayımladığı çalışma, bileşenleri arıza risklerinin yaşla nasıl değiştiğine göre altı biçime ayırdı. Daha sonra İsveç'te 1973'te ve ABD Donanması için 1982'de yapılan iki çalışma aynı analizi tekrarladı. NASA'nın kendi bakım rehberi üçünü yan yana gösterir:

Arıza biçimi (yaşa göre arıza riski)United Airlineshavayolu verisiİsveç1973ABD Donanması1982Küvet eğrisiyeniyken yüksek, sonra aşınma%4%3%3Aşınmasabit, sonra belirgin bir aşınma yaşı%2%1%17Yavaş artışrisk yaşla düzenli artar%5%4%3Yeniyken düşükhızla artar, sonra düzleşir%7%11%6Rastgeleher yaşta aynı risk%14%15%42Erken dönem arızasıyeniyken ya da onarım sonrası yüksek%68%66%29Yaşa bağlı, toplam%11%8%23Yaşa bağlı değil, toplam%89%92%77
Her arıza biçimini izleyen bileşenlerin payı. Kaynak: NASA, Tesisler ve Yardımcı Ekipmanlar için Güvenilirlik Merkezli Bakım Rehberi, 2008, Şekil 4-5; Nowlan ve Heap'in yayımladığı United Airlines verilerini, İsveç çalışmasını (1973) ve ABD Donanması çalışmasını (1982) yeniden üretir. Değerler basıldığı şekliyle verilmiştir.

Alttaki iki satırı okuyun. Havayolunun bileşenlerinin yalnızca %11'i, İsveç örnekleminin %8'i ve Donanmanınkilerin %23'ü yaşla olasılığı artan arızalar gösterdi. NASA'nın ifadesiyle: "Bu üç çalışmada rastgele arızalar toplam arızaların yüzde 77 ile 92'si arasındadır, geri kalan yüzde 8 ile 23 ise yaşa bağlı arıza özelliği taşır."

Bu, bakımda en çok yanlış anlaşılan gerçektir; bu yüzden neyi söyleyip neyi söylemediğine dikkat edin. Önleyici bakımın işe yaramadığını söylemez. Görevin türünün önemli olduğunu söyler. "Her 2.000 saatte değiştir" görevi, gerçek bir aşınma yaşı olan parçalara aittir: lastikler, fren balataları, kayışlar, filtreler, kesici kenarlar, aşındırıcı ortamda çalışan pervaneler. Rastgele arızalanan bir parçayı bir tarihte değiştirmek hiçbir şeyi sıfırlamaz, çünkü yeni parçanın yarın arızalanma olasılığı eskisininkiyle aynıdır. Rastgele arızalarda işe yarayan, uyarı işaretlerini arayan bir denetimdir; bu, aşağıdaki P-F aralığı bölümünün konusudur.

İki dürüst uyarı. Birincisi, uçak bileşenleri yedekli tasarlanır ve sık değiştirilir; bu da rakamları rastgele arızaya doğru iter. Ağır mekanik tesislere daha yakın olan Donanma verileri, bileşenlerin %17'sinde belirgin bir aşınma yaşı buldu. İkincisi, Donanmanın denizaltı bakım verileri üzerine yaptığı sonraki analiz daha açık bir sonuca vardı: "Vakaların çoğunda revizyon zamanı ile güvenilirlik arasında bir ilişki yoktur" (Reliabilityweb). Sizin ekipmanlarınız bu aralığın bir yerinde olacaktır ve nerede olduğunu bilmenin tek yolu kendi arıza geçmişinizdir.

Önlemesi gereken arızaya yol açan bakım

Grafikteki en büyük çubuğa yeniden bakın: erken dönem arızası, havayolu bileşenlerinin %68'i. Bu biçimi izleyen bir parçanın en çok yeniyken arızalanması beklenir; buna sökülüp takıldıktan veya revizyondan hemen sonrası da dahildir. NASA rehberi bunu açıkça söyler: "Birçok durumda planlı revizyon, aksi halde kararlı olan bir sisteme yüksek bir erken dönem arıza oranı getirerek genel arıza oranını artırır." Ve: "Keyfi bir önleyici görev dayatmak, 'erken dönem arızasını' sıfırlayarak çoğu zaman ortalama arıza oranını yükseltir."

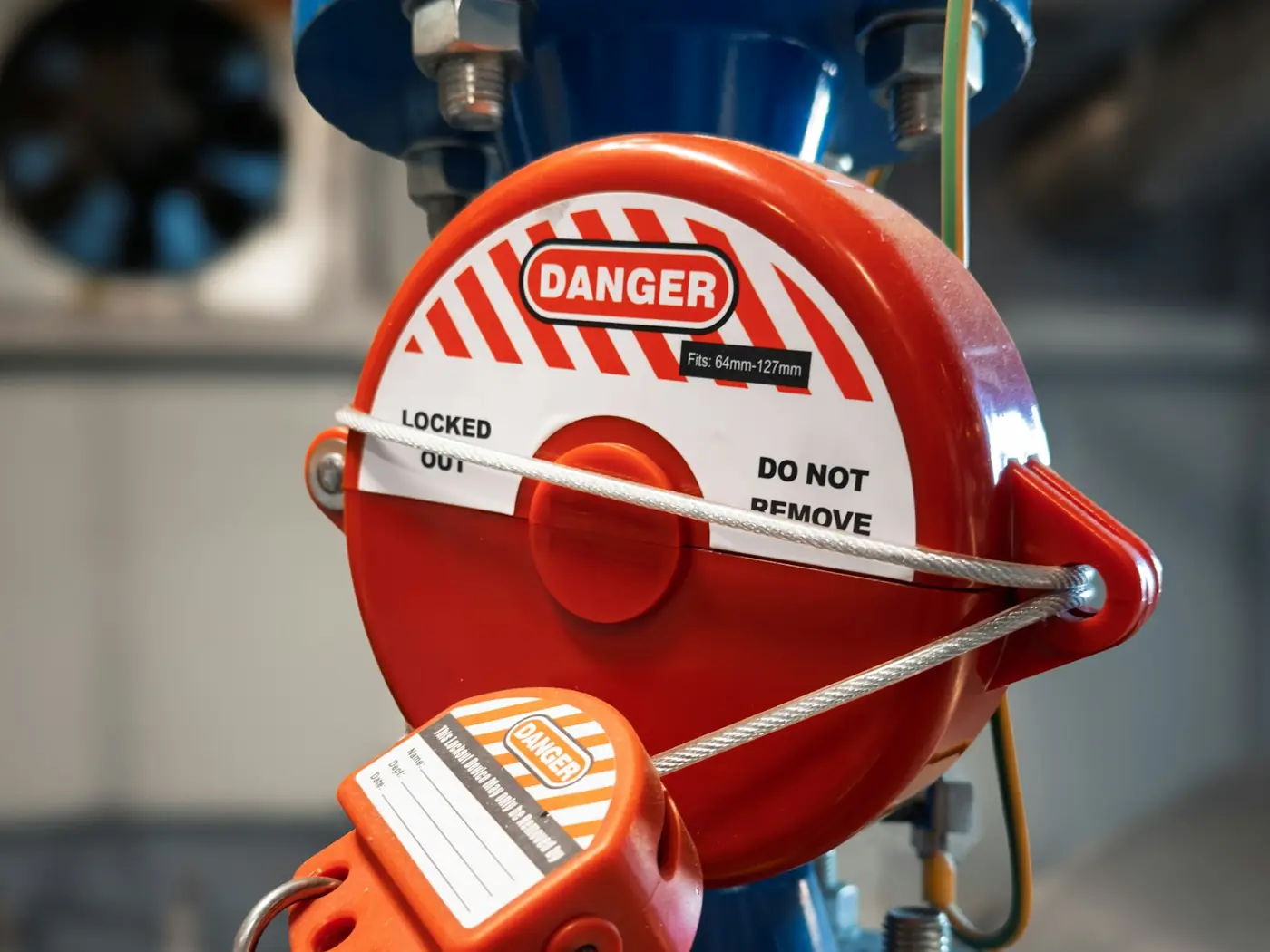

Kırmızı kilitleme cihazı, çelik halat ve mavi güvenlik asma kilidiyle kilitlenmiş bir vana
Bir sistem her yalıtıldığında, açıldığında ve yeniden toplandığında hafifçe yanlış toplanma ihtimali vardır: sıkışmış bir conta, eksik torklanmış bir cıvata, yarı açık bırakılmış bir vana. Sökme gerektiren önleyici bakım risksiz değildir. Photo: Paréj Richárd on Unsplash

Bunları dikkatle sayan havacılık, işin insan tarafını gösterir. ABD genel havacılık kaza raporlarının on yılını inceleyen bir FAA çalışması, montaj hatalarını bakımla ilgili önde gelen neden olarak buldu (FAA, DOT/FAA/AM-02/23, 2002). Bu çalışmayı özetleyen AOPA, 20.884 kazanın 1.474'ünde, yani %7,1'inde bir bakım hatasının birincil neden veya etken olarak kaydedildiğini bildirir (AOPA, 2021). ABD Enerji Bakanlığı'nın bakım rehberi de aynı riski önleyici bakımın dezavantajları arasında sayar: "Gereksiz bakım yapılırken bileşenlere kazara zarar verme olasılığı" (DOE FEMP, 2010).

Faydayı koruyup riski azaltmanın yolları:

  • Sökme gerektirmeyen görevleri tercih edin. Bakın, dinleyin, dokunun, ölçün, yağdan numune alın. Makineyi yalnızca bir ölçüm veya üretici bir gerekçe verdiğinde açın.
  • Açmanız gerekiyorsa yeniden montajı yazılı hale getirin. Tork değerleri, yeni contalar, adımların sırası. Bakım görevindeki bir kontrol listesi, ikinci bir arızadan ucuzdur.
  • Teslim etmeden önce test edin. Makine üretime dönmeden önce, sonra değil, çalıştırıp sızıntı, ses ve sıcaklık kontrolü yapın.
  • Yalnızca yaptığınızı değil, bulduğunuzu da kaydedin. "Rulman değiştirildi" gelecek yıl size hiçbir şey söylemez. "Rulman değiştirildi, oyuklanmış ve sıcak çalışıyordu" ise aralığın doğru olduğunu söyler.
  • Bir bakımın ardından gelen arızaları sayın. Aynı makinede bir bakımdan sonraki, örneğin bir hafta veya 50 saat içindeki arızaları izleyin. Bakımından hemen sonra arızalanmaya devam eden bir makine, size o bakım hakkında bir şey söylüyordur.

P-F aralığı: denetim sıklığınızı ne belirlemeli

Arızaların çoğu yaşa bağlı değilse onları ne durdurur? Uyarı. Çoğu arıza birden ortaya çıkmaz: bir rulman kilitlenmeden önce sesli ve sıcak çalışır, bir kayış kopmadan önce çatlar, bir kontak yanmadan önce ısınır. P-F eğrisi bunu tanımlar. P, gelişen bir arızanın ilk kez fark edilebildiği noktadır; F, ekipmanın gerçekten arızalandığı noktadır. Aradaki süre P-F aralığıdır ve bir denetimin sorunu yakalayıp bir arızayı planlı bir onarıma dönüştürebileceği penceredir.

Parçanın durumuÇalışma süresiPkusur ilk kez fark edilebilirburada yakalanır, onarım planlanırFarıza olurP-F aralığıHer yarım P-F aralığında denetim: en az biri her zaman pencereye düşer
Bir çizim, veri değil: eğrinin biçimi ve pencerenin uzunluğu her arıza türü için farklıdır.

Buradan çıkan kural basittir ve sık çiğnenir: P-F aralığından daha sık denetleyin, yoksa arıza iki ziyaret arasında başlayıp tamamlanabilir. Uygulamada "P-F aralığının yarısına eşit denetim aralıkları yeterli kabul edilir" (ReliaSoft, Moubray'in RCM kitabına atıfla). NASA rehberi daha temkinlidir: "Başlangıçtaki bozulma noktası ile ilk tespit noktası arasında en az üç bakım görevi yapılmalıdır"; bir sorun bulunduğunda ise "izleme aralığı önceki aralığın üçte biri ile dörtte biri arasına indirilmelidir" (NASA, 2008).

Uyarı işaretiÇoğu zaman neyi gösterirNasıl kontrol edilir
TitreşimRulman aşınması, dengesizlik, eksen kaçıklığı, gevşeklikEl tipi titreşim ölçer, takılı sensörler, eğitimli bir kulak
IsıGevşek elektrik bağlantıları, aşırı yüklenmiş motorlar, bozulan rulmanlar, tıkalı soğutucularTermal kamera, temaslı termometre
Yağın durumuİç aşınma (metal partiküller), kirlenme, soğutucu sızıntısı, bozulmuş yağLaboratuvara gönderilen yağ numunesi, manyetik tapalar, filtre incelemesi
SesBasınçlı hava ve buhar kaçakları, erken rulman arızaları, elektrik deşarjıUltrason dedektörü
Gözle görülenSızıntılar, çatlaklar, korozyon, aşınmış kayışlar ve hortumlar, eksik koruyucularKontrol listesi ve el feneriyle bir saha turu
Elektriksel ölçümlerYalıtım bozulması, dengesiz fazlar, bozulan kontaktörlerYalıtım test cihazı, pens ampermetre, multimetre

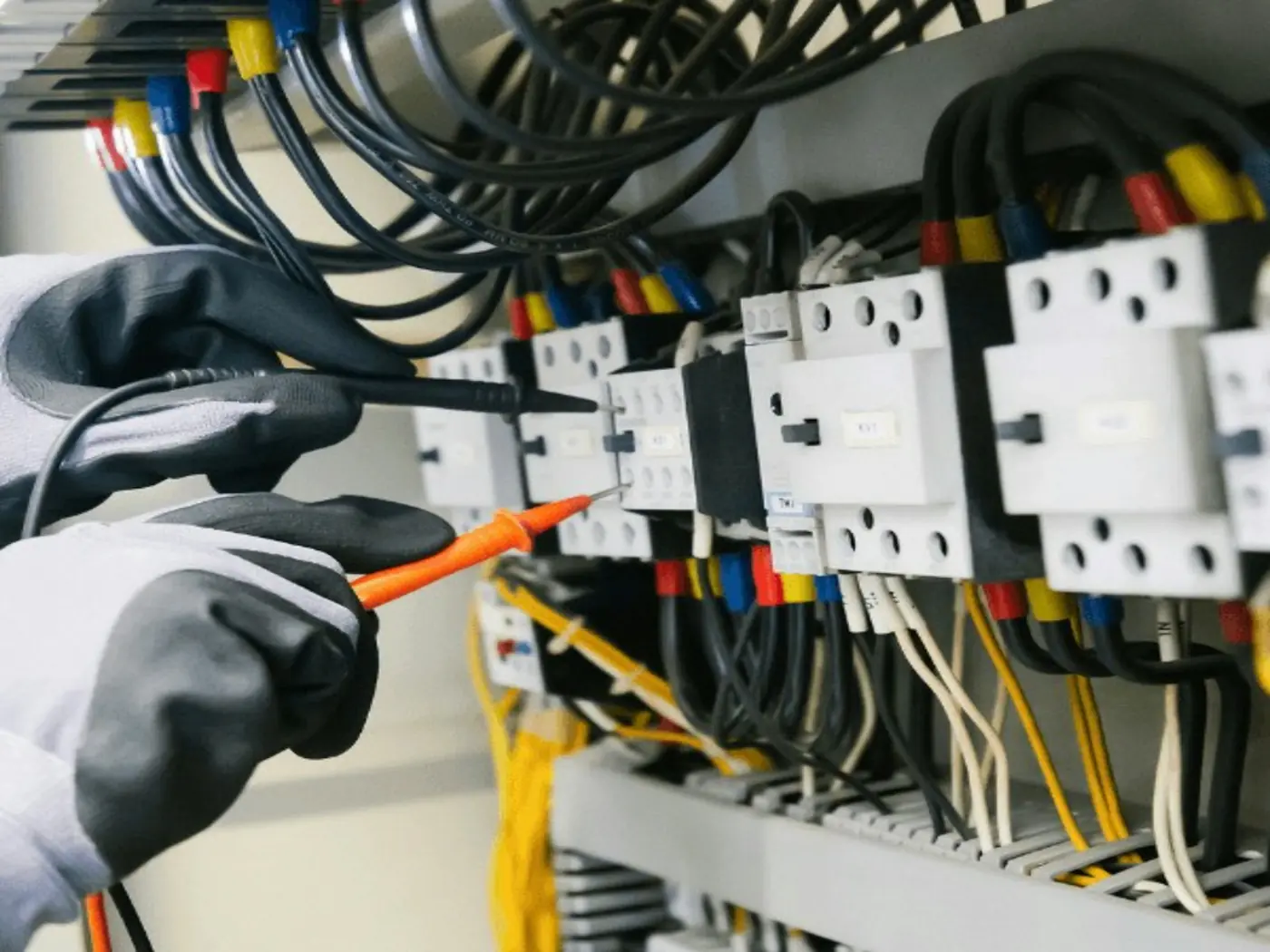

Eldivenli bir teknisyenin elektrik kontrol panosundaki bir kontaktörü multimetre problarıyla ölçmesi
Durum görevi, bir parçayı bir tarihte değiştirmek yerine uyarı işaretini ölçer. Ölçüm, bir sonraki denetimin eğilimi görebilmesi için bakım kaydına girmelidir. Photo: Toolmash Expo on Unsplash

Planlı değişimin işe yaradığı durum: Weibull testi

Güvenilirlik mühendislerinin biçimleri ayırt etmek için düzenli bir yolu vardır. Bir parçanın arızalandığı yaşları Weibull dağılımına oturtun ve tek bir sayıya bakın: β (beta) ile gösterilen biçim parametresi. NASA rehberi: "Beta <1 için tehlike oranı azalır. Beta >1 için tehlike oranı artar. Beta =1 için tehlike oranı sabittir."

Biçim (β)AnlamıNe yapılmalı
1'in altındaErken dönem arızası: risk yaşla azalırPlanlı değiştirmeyin. Montaj kalitesini, alıştırmayı ve yedek parça kalitesini düzeltin
Yaklaşık 1Rastgele: risk her yaşta aynıdırP-F aralığına göre uyarı işaretlerini denetleyin ya da ucuz ve güvenliyse arızaya kadar çalıştırın
1'in üstündeAşınma: risk yaşla artarPlanlı değişim, planlı değişim bir arızadan ucuza geliyorsa kâr sağlayabilir

ReliaSoft'un güvenilirlik yazılımı, en uygun değişim zamanını hesaplamadan önce aynı koşulu arar: "Söz konusu bileşenin arıza oranı zamanla artmalı, yani aşınma göstermelidir"; bu yüzden "Weibull dağılımlarında beta > 1 olmalıdır" (ReliaSoft BlockSim). İkinci koşul ekonomiktir: planlı değişim, duruş dahil önlediği arızadan daha ucuza gelmelidir.

Bu fikri kullanmak için istatistik yazılımına ihtiyacınız yok. Benzer tüm makinelerinizde tek bir parçanın arıza geçmişini çıkarın ve arızalandığı yaşlara bakın. Arızalar bir araya toplanıyorsa (örneğin çoğu 3.000 ile 4.000 saat arasında), aşınma vardır ve bu kümenin hemen öncesinde bir değişim aralığı mantıklıdır. İlk haftadan beşinci yıla kadar dağılmışlarsa değişim aralığı işe yaramaz; denetim yarar.

Arıza geçmişinin herhangi bir yazılım özelliğinden daha önemli olmasının nedeni de budur: doğru makineye ve doğru parçaya karşı kaydedilmiş tarihli arızalar olmadan bu analizlerin hiçbiri yapılamaz ve her aralık bir kılavuzdan kopyalanmış bir tahmin olarak kalır.

Sayaçlar ve kilometre taşları: planın kendisini doğru kurmak

Hangi görevlerin plana ait olduğunu bildiğinizde, planın parçanın aşındığı birimle sayması gerekir: motorlar ve kompresörler için çalışma saati, araçlar için kilometre, presler ve kapılar için çevrim, boşta beklerken yaşlanan her şey için takvim. Birçok ekipmanın aynı anda, ayrı ayrı değerlendirilen iki tetikleyiciye ihtiyacı vardır ve hangisi önce gelirse bakım odur.

İnce nokta, bir sonraki bakım noktasının nasıl hesaplandığıdır. "Son bakım + aralık" ise 285 saatte geç yapılan 250 saatlik bakım, sonraki her bakımı üreticinin ızgarasından 35 saat kaydırır ve büyük 1.000 saatlik bakım küçüklerle hizalanmaz olur. Sabit kilometre taşlarına göre (250, 500, 750, 1.000 saat) planlamak bu kaymayı önler. Önleyici bakım aralıkları rehberimiz bunu örneklerle anlatır.

Pratik bir uyarı: kullanıma dayalı bir plan, ancak son sayaç okuması kadar günceldir. Saat sayacı iki haftadır okunmamış bir makine "planında" değildir; durumu bilinmiyordur. Eskimiş sayaçları başlı başına bir sorun olarak ele alın.

Bakım uyumu: çoğu ekibin yanlış ölçtüğü sayı

Bakım uyumu şunu sorar: vadesi gelen önleyici işlerin ne kadarı zamanında yapıldı? Basit görünür ve şişirilmesi kolaydır. En yaygın çarpıtma esneme payıdır: "ayın 1'inde vadeli, ama bu ay içindeki her şey sayılır". Her esneme payı gerçek aralığı sessizce uzatır ve P-F aralığı kısa bir parçada ihtiyacınız olan pay tam olarak budur.

Yaygın olarak kullanılan yanıt %10 kuralıdır: bir bakım, vadesinden aralığının %10'u içinde yapıldığında zamanında sayılır. "%10 kuralını uygularsak, bakım her 30 günde bir tetikleniyorsa vadesinin artı eksi 3 günü içinde tamamlanmalıdır. %10 kuralının amacı bakım aralıklarımızı tutarlı tutmaktır" (Jeff Shiver, Plant Services). Aynı mantık sayaçlarda da işler: 250 saatlik bir bakım 25 saat içinde zamanında sayılır.

  • Kapanan iş emri başına değil, vadesi gelen bakım başına ölçün. Bir ekip açmayı seçtiği iş emirlerinin %100'ünü kapatıp yine de vadesi gelen bakımların yarısını kaçırabilir.
  • "Hiç bakım görmemiş"i "gecikmiş"ten ayrı tutun. Kayıtlarda hiç bakımı olmayan bir makine, kayıtlardaki bir boşluktur. Onu gerçekten gecikmiş işle karıştırmak iki sorunu da gizler.
  • Sayaca dayalı bir bakımı sayaç okuması olmadan asla kapatmayın. O olmadan zamanında yapılıp yapılmadığını bilemezsiniz ve bir sonraki vade bir tahmin olur.
  • Hiçbir şey bulmayan görevlere bakın. İki yıldır hiçbir şey bulmamış bir görev ya kusursuz çalışıyordur ya da yanlış şeyi kontrol ediyordur. Hangi arıza türünü yakalamak için orada olduğunu sorun.

Son madde, birçok programın en hızlı tasarrufunu bulduğu yerdir. Bakım görev listeleri yıllarca büyür ve nadiren budanır. Bir bakım optimizasyonu vaka çalışmasında, bir yapışkan bant üreticisini inceleyen danışmanlık firması "mevcut bakım görevlerinin %54'ünü" katma değersiz buldu ve 111 görevin 50'sini sildi (Marshall Institute). Bu bir örnek vakadır, bir ölçüt değil; ama her satıra "bu görev hangi arızayı önlüyor?" diye sormak, birkaç yıldan eski her program için yapmaya değer bir çalışmadır.

Önleyici bakım neye değer: sağlam rakamlar

1,4 trilyon $dünyanın en büyük 500 şirketinin plansız duruş nedeniyle her yıl kaybettiği tutar, gelirlerinin yaklaşık %11'iSiemens, 2024
%45,7ABD imalatında makine bakımının hâlâ reaktif olan payıNIST, 2020
%12 ile %18önleyici bir programın reaktif programa göre tahmini maliyet tasarrufuABD Enerji Bakanlığı, 2010

Son dönemin en titiz kaynağı ABD Ulusal Standartlar ve Teknoloji Enstitüsü'dür (NIST). ABD'deki parça üreticileri üzerine 2020 tarihli çalışması, 2016 için bakım harcamasını 57,3 milyar dolar olarak tahmin etti; buna ek olarak 119,1 milyar dolarlık kayıp hesapladı: "18,1 milyar dolar duruş, 0,8 milyar dolar hatalı ürün ve 100,2 milyar dolar gecikme ve hatalar nedeniyle kaybedilen satış." Ardından tesisleri bakımlarının ne kadarının reaktif olduğuna göre karşılaştırdı:

En reaktif %25, en az reaktif %25 ile karşılaştırıldığındaHatalı ürün16,0×Bakım sorunlarından stok artışı4,9×Duruş süresi3,3×Hatalar yüzünden kaybedilen satış2,8×Gecikmeler yüzünden kaybedilen satış2,4×
Reaktif bakıma en çok dayanan %25'lik dilimdeki işletmeler, en az dayanan %25 ile karşılaştırıldığında. Kaynak: Thomas ve Weiss, Economics of Manufacturing Machinery Maintenance, NIST AMS 100-34, 2020.

Tersinden söylersek, "önleyici veya kestirimci bakıma ortalamada daha fazla yatırım yapan" işletmelerde "%44 daha az duruş, %54 daha düşük hata oranı, bakım kaynaklı hatalar yüzünden %35 daha az satış kaybı ve bakım sorunlarından doğan gecikmeler yüzünden %29 daha az satış kaybı" görüldü. Bunlar birçok tesis üzerinden görülen ilişkilerdir, kontrollü bir deney değildir; iyi yönetilen tesisler birçok şeyi iyi yapma eğilimindedir. Ama yön tutarlıdır ve farkın büyüklüğünü açıklayıp geçmek zordur.

ABD tesisleri (DOE rehberi, 2010)%55%31%12ABD üreticileri, 2016 (NIST, 2020)%45,7%31,8%17,3ReaktifÖnleyiciKestirimciDiğer veya belirtilmemiş
Bakım işinin dağılımı. DOE rehberi tesisler için 2000 civarındaki çalışmalara atıf yapar; NIST ise 2016'da ABD üreticilerini ölçmüştür; orada üç kategorinin toplamı %94,8'dir, gerisi belirtilmemiştir. Kaynaklar: DOE FEMP O&M En İyi Uygulamalar Rehberi, Sürüm 3.0, 2010; NIST AMS 100-34, 2020.

ABD Enerji Bakanlığı'nın işletme ve bakım rehberi, önleyici bir programın reaktif programa göre tasarrufunu ortalama "%12 ile %18" olarak verir, "tamamen reaktif bakıma dayanan birçok tesisin %18'den çok daha fazla tasarruf edebileceğini" ekler ve iyi işleyen bir kestirimci programın yalnızca önleyici bakıma göre ek "%8 ile %12" sağlayacağını tahmin eder. Rehber, dürüstlüğüyle, dezavantajları da sıralar: önleyici bakım "gereksiz bakım yapılmasını da içerir". Bu cümlenin iki yarısı da bu makalenin özüdür.

Asıl para duruşta yatar. Siemens'in büyük üreticiler üzerine 2024 araştırması, büyük bir otomotiv tesisinde bir saatlik duruşu "saatte 2,3 milyon dolar", alt uçta ise "Hızlı Tüketim Ürünlerinde 36.000 dolar" olarak verir; ortalama bir büyük tesis hâlâ "ayda 27 saati plansız duruşa" kaybetmektedir (Siemens, The True Cost of Downtime 2024). Sizin rakamlarınız daha küçük ama aynı derecede gerçek olacaktır: kaybedilen üretim, fazla mesai, kiralık makine, gecikme cezası, bir parça için acil nakliye.

2026'da adım adım önleyici bakım programı kurmak

  1. Her ekipmanı bir kez kaydedin. Makine başına tek kayıt; markası, modeli, sayaçları ve konumuyla. Geri kalan her şey ona bağlanır.
  2. Kritikliğe göre sıralayın. Arızalanırsa ne olur: güvenlik, durmuş üretim, maliyet, onarım süresi. Çabanızı listenin üstüne harcayın.
  3. Kritik ekipmanların gerçekte nasıl arızalandığını listeleyin. Kılavuzu, arıza geçmişinizi ve onları onaran kişileri kullanın. Yalnızca bileşenleri değil, arıza türlerini adlandırın.
  4. Her arıza türü için bir görev tipi seçin, aşağıdaki tabloyu kullanarak. Çoğu programın atladığı adım budur.
  5. Aralıkları belirleyin. Aşınma görevleri için üreticiden başlayın; denetimler için P-F aralığını kullanın; aşınmaya uyan sayacı seçin.
  6. Her bakımın tükettiği parça ve sıvıları hazırlayın; depo hazırlık yapabilsin ve iş yarıda kalmasın.
  7. Bir sayaç okuma rutini belirleyin ve sürdürün: yoğun kullanılan tesis ekipmanı için günlük, araçlar için haftalık.
  8. Tamamlanan her bakımda bulunanı, sayacı ve kullanılan parçaları kaydedin.
  9. Aylık gözden geçirin: %10 penceresi içindeki uyum, bakımdan birkaç gün sonra gelen arızalar, hiçbir şey bulmayan görevler ve kusursuz bakım kaydına rağmen arızalanan makineler.
Arıza türü…O zaman görev
oldukça öngörülebilir bir yaşta aşınıyorsaAşınmayı belirleyen sayaca göre planlı değişim veya yenileme
arızalanmadan önce uyarı veriyorsaP-F aralığından sık durum denetimi
ihtiyaç anına kadar gizli kalıyorsa (yedek pompa, emniyet vanası, yangın alarmı)Planlı bir fonksiyon testi: çalıştırın, tetikleyin, çalıştığını kanıtlayın
rastgele, uyarısız, ucuz ve güvenliyseYazılı karar ve rafta yedek parçayla arızaya kadar çalıştırma
rastgele, uyarısız ve tehlikeli veya çok maliyetliyseYeniden tasarım: farklı bir parça, koruyucu, yedeklilik

Önleyici bakım programlarını sessizce bozan hatalar

  • Her ekipmanı önleyici bakıma almak. Çaba o kadar ince yayılır ki kritik makineler kahve makinesiyle aynı ilgiyi görür.
  • Kılavuzu kopyalayıp bir daha dönüp bakmamak. Üretici ortalama bir çalışma ve ortalama bir iklim için, bir de garanti için yazar. Sizin çalışma koşullarınız ve arıza geçmişiniz onu her iki yönde de ayarlamalıdır.
  • Kullanıma bağlı ekipmanda takvim planı. Bu ay 600 saat çalışan bir jeneratör ile 6 saat çalışan bir jeneratör aynı bakımı alır.
  • Eskimiş sayaçlar. Kimse sayaçları okumadığında kullanıma dayalı planlar sessizce çalışmayı bırakır.
  • Ölçümleri kaydetmeden kontrol listesini işaretlemek. Her kutuda "Tamam", sizi uyaracak olan eğilim hakkında hiçbir şey söylemez.
  • Hazır olmayan parçalar. Bir filtreyi bekleyen bakım, atlanan bakıma dönüşür.
  • Geç kalan bakımın planı kaydırmasına izin vermek. Yukarıda anlatıldı: sabit kilometre taşlarına göre planlayın.
  • Sonuç yerine faaliyeti ölçmek. Kapatılan iş emirleri faaliyettir. Arızalar, duruş ve bakım sonrası arızalar sonuçtur.

Doğru önleyici bakım size ne kazandırabilir ve Solmex nasıl yardımcı olur

Size gösteremeyeceğimiz bir müşteri tasarrufunu söylemeyeceğiz. Yapabileceğimiz şey, yukarıdaki yayımlanmış rakamları sizin kendi rakamlarınızla karşılaştırmaktır. Dört girdiyi sahanıza göre değiştirin:

Kendi rakamlarınızla hesaplayın

Herhangi bir para birimi. Yazdığınız hiçbir şey bu sayfadan çıkmaz.

Bakım maliyeti, yıllık0
Risk altındaki duruş maliyeti, yıllık0
Toplam, yıllık, en fazla0

İlk rakam: harcamanızın reaktif payı × ABD Enerji Bakanlığı'nın önleyici işin reaktif işe göre sağladığını belirttiği %12 ile %18 arası tasarruf. İkincisi: yıllık duruş maliyetiniz × %44; bu, NIST'in önleyici veya kestirimci bakıma daha fazla yatırım yapan üreticilerle yapmayanlar arasında ölçtüğü ortalama duruş farkıdır. Bu fark birçok tesis üzerinden görülen bir ilişkidir, sizin tesisiniz için bir söz değildir; ikinci rakamı bir üst sınır olarak okuyun.

Solmex, bu rehberdeki uygulamaların ek iş değil, varsayılan olması için geliştirilmiş bir bakım yazılımıdır:

  • Saat, kilometre ve takvim, aynı makinede ayrı ayrı değerlendirilir; her birinin kendi yaklaşan bakım penceresi vardır. Bir kamyon saatte sorunsuz, kilometrede gecikmiş olabilir ve ikisini de görürsünüz.
  • Sabit üretici kilometre taşları. Geç bir bakım programın geri kalanını asla kaydırmaz ve 1.000 saatte gelen bakım 1.000 saatlik bakımdır.
  • Hiç bakım görmemiş, gecikmiş sayılmaz ve 14 gündür okunmamış sayaç işaretlenir; böylece kayıtlarınızdaki boşluklar gizlenmez, adlandırılır.
  • Her makinenin kendi sayaç okumalarından tahmini vade tarihi; böylece önümüzdeki sekiz haftanın bakımları vadesi gelmeden görünür.
  • Zamanında olma, aralığın %10'u içinde ve bakım başına ölçülür; yapılan iş, gerçekten vadesi gelenle karşılaştırılır.
  • Her bakımda parça ve sıvılar, bakım kaydedildiğinde depodan çıkılır ve maliyet makineye işlenir.
  • Fotoğraf ve ölçümlerle denetimler ve bulgular, makineye kaydedilen arızalar; böylece Weibull ve P-F kararlarının ihtiyaç duyduğu arıza geçmişi kendiliğinden oluşur.

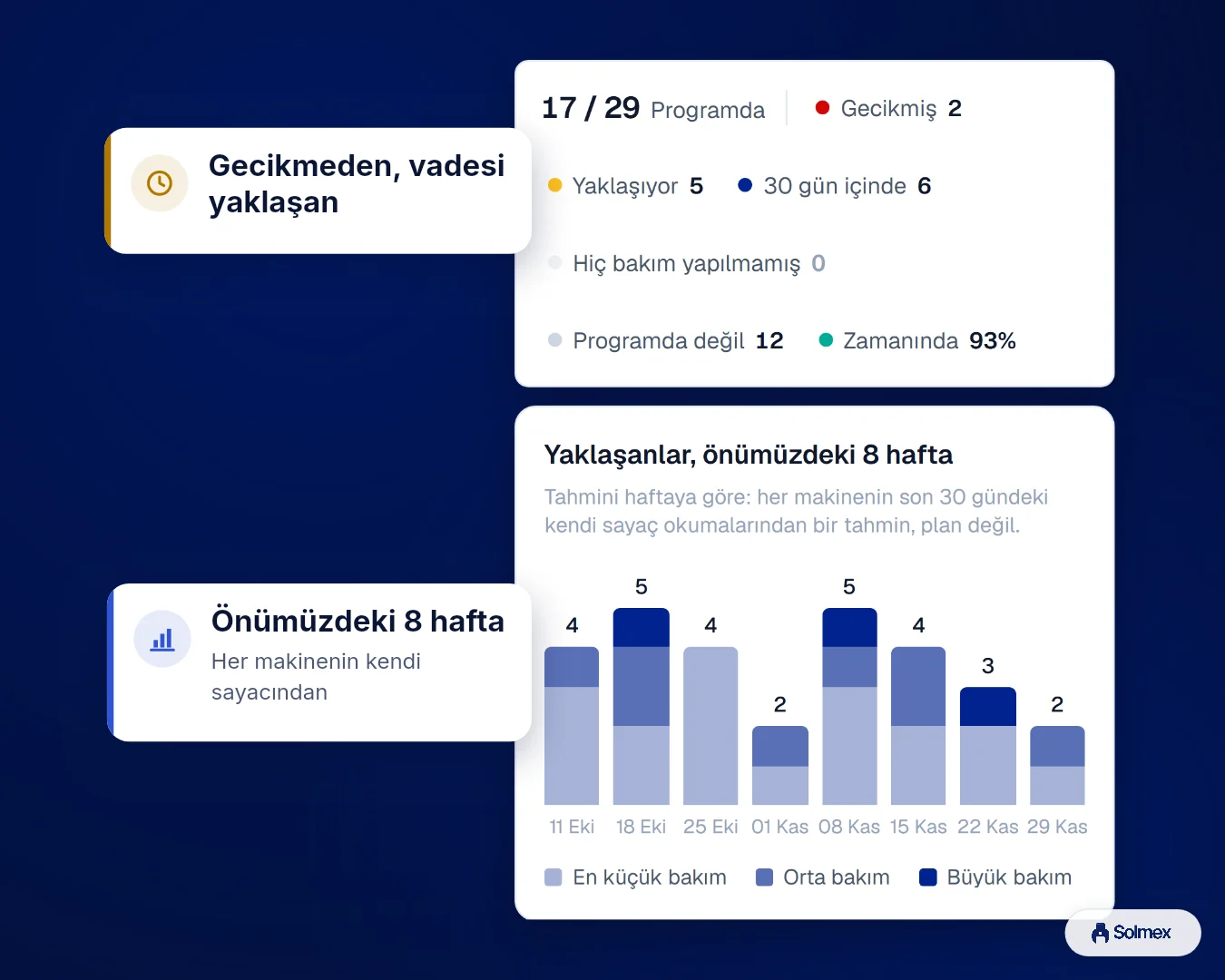

Programdaki makineleri, gecikmiş ve yaklaşan bakım sayılarını ve önümüzdeki sekiz haftaya yansıtılan bakımları gösteren Solmex önleyici bakım paneli
Solmex: neyin yaklaştığı, neyin geciktiği ve her makinenin kendi sayaç okumalarından yansıtılan önümüzdeki sekiz hafta.

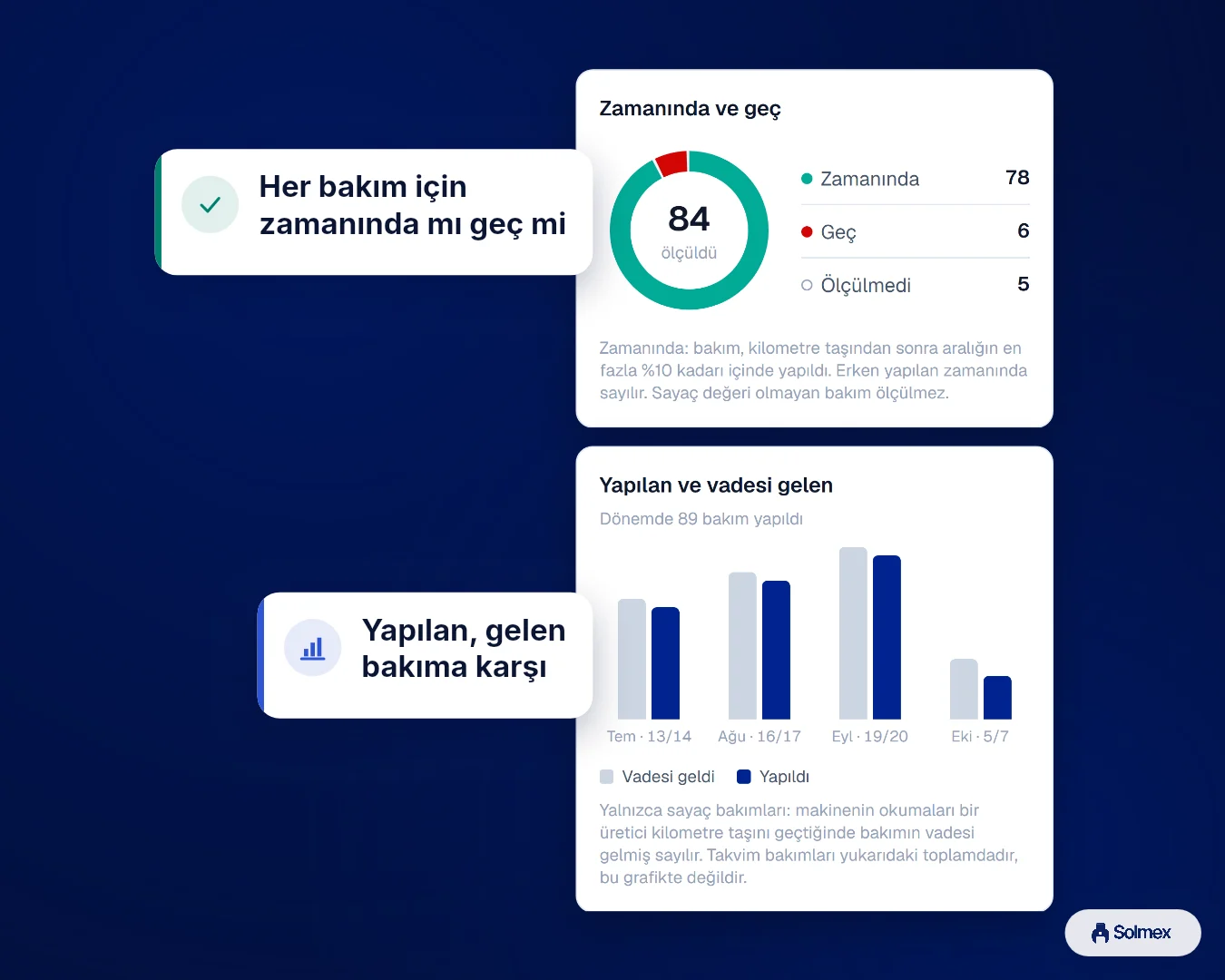

Zamanında ve geç yapılan bakımları ve her ay vadesi gelen bakımlara karşı yapılanları gösteren Solmex grafikleri
Uyumun dürüst ölçümü: bakım başına zamanında veya geç, ve gerçekten vadesi gelene karşı yapılan.

Ücretsiz başlayabilirsiniz: Business planı 14 gün boyunca kartsız, ardından bir kullanıcı ve 25 ekipmana kadar süresiz ücretsiz. Ya da aşağıdan bir demo isteyin; kurulumu sizin makinelerinizle ve sizin bakım aralıklarınızla yapalım.

Kaynaklar

Yukarıdaki her rakam 15/10/2026 tarihinde aşağıdaki kaynaklarda kontrol edildi. Açamadığımız bir orijinalden sıkça alıntılanan bir rakamda, metin okuduğumuz kaynağı belirtir.

  1. NASA, Reliability-Centered Maintenance Guide for Facilities and Collateral Equipment, Eylül 2008. Şekil 4-5, Nowlan ve Heap'in arıza biçimi verilerini yeniden üretir: Reliability-Centered Maintenance, ABD Savunma Bakanlığı raporu AD-A066579, 1978.
  2. D. S. Thomas ve B. A. Weiss, Economics of Manufacturing Machinery Maintenance, NIST AMS 100-34, Haziran 2020.
  3. G. P. Sullivan ve diğerleri, Operations & Maintenance Best Practices, Release 3.0, ABD Enerji Bakanlığı FEMP için PNNL, Ağustos 2010.
  4. Siemens, The True Cost of Downtime 2024; Nisan 2019 ile Mart 2023 arasındaki 181 görüşmeye dayanır, Fortune Global 500 rakamı bir tahmindir.
  5. ReliaSoft (HBK), On-Condition Maintenance Using P-F Interval or Failure Detection Threshold; J. Moubray, Reliability-Centered Maintenance, Industrial Press, 1997'ye atıfla.
  6. ReliaSoft BlockSim, Optimum Replacement Window.
  7. J. Shiver, 30 days' grace? Sorry, not so with a PM, Plant Services, 19/09/2017.
  8. Marshall Institute, 5-Day PM Optimization, vaka çalışması.
  9. Goldman, Fiedler ve King, General Aviation Maintenance-Related Accidents: A Review of Ten Years of NTSB Data, DOT/FAA/AM-02/23, 2002; rakamlar M. Busch, Savvy maintenance, AOPA, 2021 özetindeki gibidir.
  10. T. Allen, U.S. Navy Analysis of Submarine Maintenance Data and Development of Age and Reliability Profiles, Reliabilityweb.

Sıkça sorulan sorular

Önleyici bakım basitçe nedir?
Bir ekipman arızalanmadan önce yapılan planlı bakımdır; bir tarih, saat veya kilometre gibi kullanım ya da ölçülen bir durumla tetiklenir. Böylece sorunlar onarımı ucuzken bulunur veya önlenir.
Önleyici ve kestirimci bakım arasındaki fark nedir?
Önleyici bakım, takvime veya kullanıma göre önceden belirlenmiş bir planla yapılır. Kestirimci bakım ise titreşim veya sıcaklık eğilimleri gibi sürekli veriler bir arızayı öngördüğünde yapılır. Birçok ekip ikisini aynı plandan yürütür ve kestirimci yöntemleri en kritik ekipmanlarında kullanır.
Önleyici bakım tüm arızaları önler mi?
Hayır. Sabit aralıklı bir değişim yalnızca yaşla olasılığı artan arızaları önler; üç büyük çalışma bunu bileşenlerin %8 ile %23'ünde buldu. Diğer arızalar en iyi, verdikleri uyarıya göre zamanlanmış denetimlerle yakalanır ya da ucuz ve güvenliyse kabul edilip arızaya kadar çalıştırılır.
Önleyici bakım ne sıklıkta yapılmalı?
Göreve bağlıdır. Değişim görevleri aşınma yaşını izler; genellikle aşınmayı belirleyen sayaç üzerinde üreticinin aralığından başlanır. Denetimler, bir arızanın verdiği uyarı süresi olan P-F aralığından daha sık yapılmalıdır; yaygın kural bunun yarısıdır.
İyi bir bakım uyum oranı nedir?
Önce sıkı ölçün: bir bakım yalnızca aralığının yaklaşık %10'u içinde ve yalnızca gerçekten vadesi gelen bakımlara göre zamanında sayılır. Bu temelde yüksek hedefleyin ve kaçırılanlara dikkatle bakın; çünkü kritik bir ekipmanda kaçırılan bir bakım yüzdeden daha önemlidir.
Önleyici bakım ne kadar tasarruf sağlar?
ABD Enerji Bakanlığı reaktif bakıma göre %12 ile %18 tasarruf öngörür; tamamen reaktif çalışan sahalar için daha fazlasını. NIST, önleyici veya kestirimci bakıma daha fazla yatırım yapan üreticilerde ortalama %44 daha az duruş buldu. Bu makaledeki hesaplayıcı her iki rakamı sizin kendi rakamlarınıza uygular.

Demo isteyin

Önleyici bakım programınızı Solmex'te görün

Otuz dakika, çevrimiçi. Birkaç makinenizi ve bakım aralıklarını getirin; neyin yaklaştığını, neyin geciktiğini ve size neye mal olduğunu gösterelim.

  • Kendi ekipmanlarınız, sayaçlarınız ve bakım aralıklarınız canlı olarak kurulur
  • Saat, kilometre ve takvim planları tek ekranda
  • Fiyatlandırma ve kayıtlarınızın taşınmasının ne gerektirdiği

30 dakika çevrimiçi. Taahhüt yok. Bir iş günü içinde yanıt veriyoruz.
